Τις επόμενες μέρες ολοκληρώνονται στη Δράμα οι εργασίες αποκατάστασης για το δίκτυο φυσικού αερίου Μετά από την ανακοίνωση του ονόματος της νέας εταιρείας από τον Όμιλο Italgas αναμένονται οι νέες εργασίες στη Δράμα

Τις επόμενες μέρες ολοκληρώνονται

στη Δράμα οι εργασίες αποκατάστασης

για το δίκτυο φυσικού αερίου

Μετά από την ανακοίνωση του ονόματος της νέας εταιρείας από τον Όμιλο Italgas αναμένονται οι νέες εργασίες στη Δράμα



Του Θανάση Πολυμένη

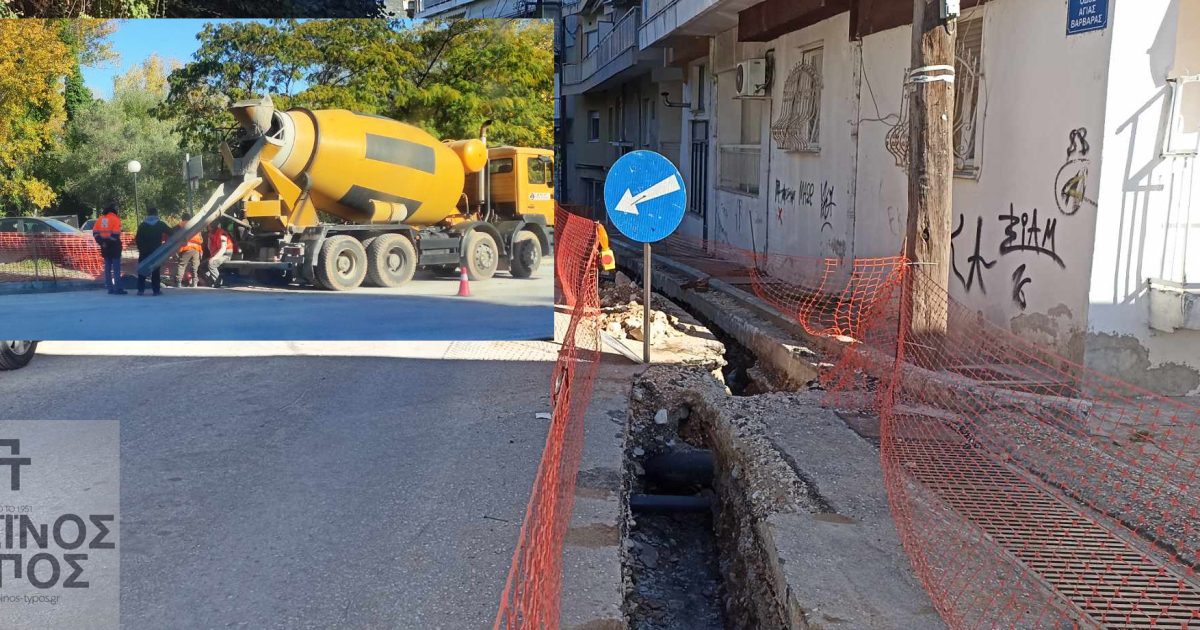

ΣΕ ΕΞΕΛΙΞΗ και μάλιστα φαίνεται ότι ολοκληρώνεται οι παρεμβάσεις αποκατάστασης από τα έργα της ΔΕΔΑ για την εγκατάσταση του δικτύου φυσικού αερίου στην πόλη της Δράμας.

Όπως είναι γνωστό, πριν από λίγες ημέρες είχε πραγματοποιηθεί σύσκεψη με όλους τους εμπλεκόμενους φορείς μετά από πρωτοβουλία του δημάρχου Δράμας κ. Παπαδόπουλου, ο οποίος πίεσε, ως προς το να ολοκληρωθούν και να κλείσουν οι αποκαταστάσεις που είχαν παραμείνει σε δρόμους απ’ όπου πέρασε το έργο.

Επίσης, στα μέσα Ιανουαρίου (βλέπε «Π.Τ.»  23/1/2024), η ΔΕΠΑ Υποδομών είχε εκδώσει σχετική ανακοίνωση για τη Δράμα, όπου αναφερόταν μεταξύ άλλων, ότι μέχρι τις 9 Φεβρουαρίου, θα είχαν ολοκληρωθεί όλες οι εργασίες αποκατάστασης. Όπως μάλιστα αναφερόταν, «η εταιρεία έχει προτεραιοποιήσει την ολοκλήρωση εκκρεμών εργασιών αποκατάστασης συνολικού μήκους 2,8χλμ, με αυστηρό χρονοδιάγραμμα ολοκλήρωσης έως τις 9 Φεβρουαρίου 2024. Η εταιρεία καταβάλλει κάθε δυνατή προσπάθεια ώστε η τοπική κοινωνία να απολαύσει τα οφέλη του φυσικού αερίου το συντομότερο δυνατό και με τη μικρότερη δυνατή αναστάτωση».

Μέχρι χθες πάντως, τα έργα αυτά δεν είχαν ολοκληρωθεί και σύμφωνα με τις πληροφορίες μας, έμειναν περίπου 500 μέτρα, που αναμένεται να τελειώσουν στο επόμενο δεκαήμερο το αργότερο.

Από εκεί και πέρα, μεγάλη σημασία έχει η συνέχιση των εργασιών, να ξεκινήσουν δηλαδή τα νέα σκάμματα για το υπόλοιπο δίκτυο που απομένει. Τα έργα αυτά έχουν διακοπεί από τα μέσα Νοεμβρίου περίπου, καθώς υπήρξαν ζητήματα απορρόφησης της αναδόχου κατασκευαστικής εταιρείας ΑΚΤΩΡ από την εταιρεία της ΙΝΤΡΑΚΑΤ, καθώς και ανάληψη της εταιρείας ΔΕΔΑ από τον Όμιλο Italgas. Όλες αυτές οι διοικητικές αλλαγές, σταμάτησαν αναγκαστικά το έργο και όλοι βρίσκονται σε αναμονή.

Σύμφωνα με πληροφορίες, τις επόμενες ημέρες αναμένεται να ανακοινωθεί το νέο όνομα της εταιρείας μετά από τις αλλαγές που έχουν γίνει και στη συνέχεια θα ξεκινήσουν τα έργα.

Πάντως, πολλοί είναι οι συμπολίτες μας εκείνοι που περιμένουν αγωνιωδώς να ξεκινήσουν τα έργα ώστε να μπορέσουν να συνδεθούν, τόσο τα νοικοκυριά όσο και επιχειρήσεις εντός πόλεως.

Μέχρι στιγμής πάντως και σύμφωνα με τα στοιχεία που δίνει στη δημοσιότητα η ΔΕΠΑ Υποδομών έχουν κατασκευαστεί 29 χλμ., δικτύου χαμηλής πίεσης, 2 χλμ. δικτύου μέσης πίεσης και 267 παροχετευτικοί αγωγοί φυσικού αερίου.

Οι συνολικές αιτήσεις ενδιαφέροντος από οικιακούς καταναλωτές είναι 1.535 από τις οποίες οι 936 έχουν συμβασιοποιηθεί προς σύνδεση με το δίκτυο και έχουν κατασκευαστεί οι παροχές για 464. Σημειώνεται ότι και φέτος η εταιρεία προσφέρει στους οικιακούς και εμπορικούς καταναλωτές 100% έκπτωση στα τέλη σύνδεσης.
